Épületgépészeti vállalkozások lehetőségei a Paks II. beruházásban PDF Nyomtatás E-mail

A cikk átfogó jelleggel ismerteti a Paks II. beruházás erőművi technológiáját, majd időrendi sorrendben részletesen beszámol az eddig történt tájékoztatásokról, a fővállalkozó és megrendelő elvárásairól, valamint az építésben, szerelésben való részvételi lehetőségekről. A szerző kifejti véleményét a várható építőipari munkalehetőségekről és szól az elektronikus közbeszerzési rendszer (EKR) bevezetéséről is.

A napi hírekben sokat hallani mostanában a Paksi Atomerőműről, mert 2018-ban megkezdődik az új erőmű építésének előkészítése. Ez a tájékoztató cikk azért készült, hogy akit érdekel ez a téma, az kapjon rövid tájékoztatást az új Atomerőmű
- helyéről és technológiájáról,
- az eddig történt tájékoztatásokról, a fővállalkozó és megrendelő elvárásairól, valamint az építésben, szerelésben való részvételi lehetőségekről,
- és a várható feladatokról.

A telepítés helyszíne

A Paksi Atomerőmű jelenlegi területén (telephelyén) a már meglévő négy, egyenként 500 megawattos (MW) blokktól északra fog megépülni az 5. és a 6. reaktor vagyis két - egyenként 1200 MW kapacitású - blokk. A jelenlegi négy blokk neve Paks I., az új építésre kerülő blokkok elnevezése Paks II. Az új erőművet kerítéssel elválasztják Paks I-től, lehetővé téve Paks II. elkülönített megépítését. A felvonulási területet Paks II. területétől északra jelölték ki.

A technológiáról röviden

A paksi kapacitásfenntartás során a szentpétervári tervezésű MIR-1200 (AES-2006 V-491) típus került kiválasztásra, amelynek tervezett üzemideje 60 év. A MIR-1200 típus kielégíti a nemzetközi biztonsági követelményeket és műszaki megoldásaival felveszi a versenyt a piac további szereplőivel.

A VVER-1200 blokkok működése – a jelenleg üzemelő VVER-440 típusú paksi reaktorokhoz hasonlóan – az ún. nyomott-vizes technológián alapul. A reaktor aktív zónájában vannak speciálisan elhelyezve az urándioxid töltetű fűtőelemek. A szabályozott láncreakció során keletkező hő a 162 bar nyomású hűtővizet 300°C-ról 330°C-ra melegíti fel. A primerköri hűtővíz a gőzfejlesztőkön keresztül adja át a keletkező hőt a 70 bar nyomású szekunder körbe, ahol gőz keletkezik, és a turbinákat ez a gőz hajtja meg.

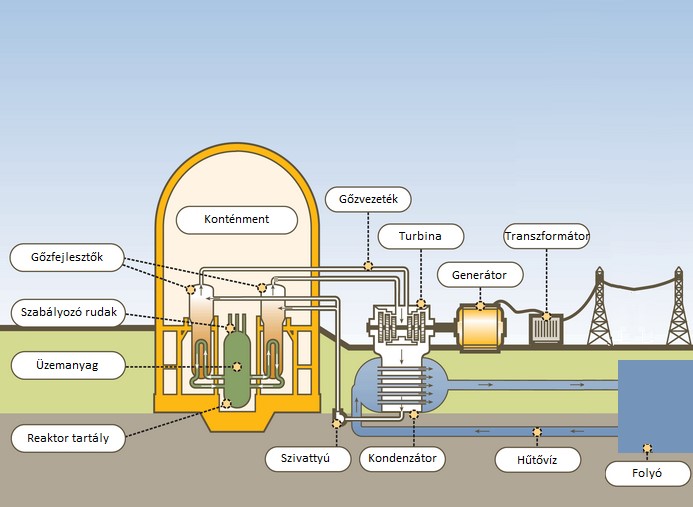

01

Egyszerűsített folyamatábra (Forrás: 45nuclearplants.com)

A turbinával összekapcsolt generátor termeli meg a villamos távvezetéki rendszerbe átadandó villamos energiát a fogyasztók részére.

A 330 tonnás reaktortartály belső átmérője 4,25 méter, magassága több mint 11 méter. Az aktív zónában 163 kazetta található, egy kazetta 533 kg UO2 üzemanyagot tartalmaz. A kazetták hatszög keresztmetszetűek, egy kazettában 312 db fűtőelem-pálca van. A láncreakciót szabályozó rudak a kazetták belsejében helyezkednek el. A 18 db szabályozó rúd egy közös meghajtóval irányított ún. klaszterben mozog a kazettán belüli megvezető csövekben. A fűtőelemek burkolata nagyon jó korrózióállósággal rendelkező, 1% nióbiumot tartalmazó cirkónium ötvözetből készül.

A reaktorhoz 4-4 db 850 mm átmérőjű „hideg-ági” és „meleg-ági” csővezetékeken keresztül négy darab vízszintes elrendezésű gőzfejlesztőhöz csatlakozik melyek belső átmérője 4,2 m.

A szekunder oldalra betáplált hűtővíz a vízszintes tartályban forr fel és a gőz kollektoron távozik a turbinák felé. Egy-egy gőzfejlesztőből óránként 1602 tonna gőz lép ki.

Az új blokkokban a reaktor és a primer kör rendszerei egy kettősfalú védőépületen (konténmenten) belül helyezkedik el. Itt találhatóak az üzemzavari biztonsági rendszerek is.

Ahhoz, hogy érzékelni lehessen a létesítmény monumentalitását, néhány jellemző adat is megadásra került. A külső, 50 méter átmérőjű épület védi a berendezéseket a külső veszélyekkel szemben. Az építmény falvastagsága 2,2 m. A belső konténment egy 44 m belső átmérőjű hengeres alapterületű épület, amelyet felül egy félgömb zár le. A hengeres rész magassága 44,6 m. A fal vastagsága a hengeres részen 1,2 m, míg a felső félgömb héj 1,0 m vastagságú. Az előfeszített betonból készített falakat belülről 6 mm vastag acél burkolat fedi le, ami megakadályozza a szivárgásokat. Az egész építmény vasbeton alaplemezének vastagsága 3,5 m.

A belső konténment hermetikusan elzárja a környezettől a radioaktív anyagokat tartalmazó primer kört. A külső és belső fal közötti légtérből folyamatos légelszívás történik szűrőkön keresztül.

Aktív biztonsági rendszerek.Az üzemzavarok kezelésére a MIR-1200 több aktív (elektromos betáplálást igénylő) rendszerrel rendelkezik. Ezeknek a rendszereknek a többsége négy párhuzamos, egymástól fizikailag elkülönített és egymástól független ággal rendelkezik, amelyek közül egy is elegendő az adott védelmi funkció ellátására.

Passzív biztonsági rendszerek.Az aktív biztonsági rendszerek mellett – a többi harmadik generációs atomerőmű típushoz hasonlóan – a MIR-1200 is számos passzív biztonsági rendszert tartalmaz. Ezek közös jellemzője, hogy működésükhöz nem igényelnek emberi beavatkozást és külső energiaforrást, funkciójuk teljesítését egyszerű fizikai folyamatok biztosítják. Üzemzavari esetben a reaktor és a primer kör hosszú idejű hűtése operátori beavatkozás nélkül is megoldott.

Külső veszélyek elleni védettség.A tervezés során nagy hangsúlyt fektettek a külső eseményekkel szembeni védettség biztosítására. Az alkalmazott megoldásoknak köszönhetően a típus a természeti csapások mellett a legfontosabb emberi eredetű veszélyekkel szemben is megfelelő védettséggel rendelkezik:

  • Az erőművet úgy tervezték, hogy ellenáll a földrengésnek, ha annak maximális szabadfelszíni vízszintes gyorsulása nem haladja meg a 0,25g értéket.
  • Az atomerőmű biztonsági berendezéseinek tervezésekor figyelembe vettek egy esetleges külső robbanást követő lökéshullámot is.
  • A kettősfalú konténmentet úgy tervezték, hogy el tudja viselni egy nagyméretű repülőgép rázuhanását is.
  • Képes elviselni az akár több méter vastag nedves hótakaró miatt kialakuló felületi terhelést.
  • A biztonsági berendezések ellenállnak az extrém környezeti hőmérsékletnek, nagyerősségű szélnek, tornádónak.

Az eddig történt tájékoztatásokról, a fővállalkozó és megrendelő elvárásairól, valamint az építésben, szerelésben való részvételi lehetőségekről

Ebben a fejezetbe megpróbáltam összegyűjteni mindazokat az információkat melyek 2017 tavaszától megjelentek ebben a témában. Ezzel segítve azokat a szakembereket, akik érdeklődnek a cikk címében feltett kérdésre.

Közel egyévtizedes előkészület után 2017 tavaszán gyorsultak fel a két darab, egyenként 1200 MW elektromos teljesítményt szolgáltató létesítmény megvalósításának magyarországi folyamatai, miután az Európai Bizottság március elején jóváhagyta a paksi atomerőmű bővítésére irányuló beruházást. A Paks II. beruházás építkezése 22 hónapos csúszás után 2018-as év elején, januárban kezdődik.

Az atomerőmű bővítésről Orbán Viktor magyar miniszterelnök és Vlagyimir Putyin orosz elnök 2014. január 14-én írt alá együttműködési megállapodást. A tervezett két új, VVER-1200 MW teljesítményű, 3+ generációs atomerőművi blokkot 2018-tól kezdhetik el építeni, és a terv szerint 2025-ben, illetve 2026-ban állhatnak üzembe. A kétoldalú megállapodás alapján Moszkva a mintegy 12-12,5 milliárd eurósra becsült bővítési projektet, illetve a Roszatom VVER-1200 reaktorainak beépítését 80 százalékban finanszírozhatja, 4-5 százalékos kamatlábú, 30 éves futamidejű államközi hitelből. Az orosz fél vállalása szerint a beruházás összértéke 40 százalékának megfelelő munkát magyar vállalatok végezhetik el.

2017. május 2.-án a paksi atomerőmű két új blokkjának tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter Süli János leteszi esküjét a Parlamentben. Ő lett az, aki Paks II. Atomerőmű Zártkörűen Működő Részvénytársaság, röviden Paks II. Zrt. –vel kapcsolatos tulajdonosi jogokat és kötelezettségeket ettől a naptól gyakorolja.

2017. június 8-tól a telephelyi munkákat és a műszaki területet dr. Aszódi Attila, a Paksi Atomerőmű kapacitásának fenntartásához kapcsolódó infrastruktúra-fejlesztést, innovációt és lokalizációt (érthetőbben a vállalkozókkal való kapcsolattartást, az innovációt és a térségfejlesztést) dr. Becskeházi Attila felügyeli államtitkárként.

2017. június 8. Óriási az érdeklődés - Jönnek az új közbeszerzések hangzott el a Budapesti Kereskedelmi és Iparkamara székházában tartott, a Paks II. projekt magyarországi vállalkozások számára meghirdetett első, tervezésre szakosított konzultációján.

Hamarosan újabb közbeszerzési kiírások jelenhetnek meg a Paks II. beruházáshoz kapcsolódóan - jelentette be a Paksi Atomerőmű új blokkjainak főtervezője, Alexandr Kazarin az AO Atomproject vezérigazgatója. Az orosz fővállalkozó bizonyos épületek és rendszerek tervezését is a helyi vállalkozásokkal együtt végezné el, emellett a közeli jövőben várhatóan közbeszerzési tendert ír ki az engedélyeztetési eljárásokra, tanácsadási szolgálta-tásokra, illetve egyebek mellett a projektdokumentáció adaptációjára is, amelyeket jelentős részben magyar vállalkozások végezhetnek. A biztonságra vonatkozó elemzések egy részét ugyancsak külföldi partnereire bízná az orosz társaság.


Az orosz fővállalkozó kétféle módon intézi a projekthez szükséges beszerzéseket, verseny keretében vagy versenyen kívüli folyamatban kiválasztva beszállítói partnereit - mondta el Tatjana Medvejcsikova, a társaság közbeszerzési szakembere.

A közbeszerzési folyamat első lépésében az AO Atomproject elemzi, mire, milyen határidőkkel van szükség, ezt követően fogalmazza meg a műszaki feladatokat és az ütemtervet. Ezután a fővállalkozó ajánlatokat kér be a piaci szereplőktől, majd a szükséges információk birtokában, a korábbi tapasztalatokat is figyelembe véve kialakítja a maximált árat, illetve a költségvetést. A szerződéstervezet a két fél felelősségének meghatározását, a teljesítésigazolás rendszerének kialakítását, illetve a szerződés teljesíthetősége egyéb feltételeinek kidolgozását követően készülhet el. A követelménylista, illetve a fentiek alapján készült összesítés alapján a fővállalkozó közzéteszi a közbeszerzési hirdetmény dokumentációját, amelyhez a potenciális pályázók automatikus hozzáféréssel rendelkeznek.

A beérkezett pályázatokat elemzik, a fővállalkozó a kiválasztási folyamatban egy követelménylista alapján megvizsgálja, hogy a jelentkező rendelkezik-e a szükséges kompetenciákkal. Az egyes kritériumok eltérő súllyal esnek a latba, az orosz fővállalkozó ezek alapján pontozza a jelentkezőket és dönt a győztesekről. A beszállítói partnerekkel szemben elvárás az is, hogy egységes információs rendszerben dolgozzanak. A közbeszerzési eljárásban a partnereknek lehetőségük van korrekciós célú előzetes tárgyalások kezdeményezésére is.
Mindent közbeszerzéssel fogunk beszerezni, a folyamatban mindent nyitottan fogunk tenni - fogalmazott Andrej Mazin, a Roszatom magyarországi főképviselője, aki elmondta, a későbbiekben a földmunkákkal, építőipari és egyéb típusú feladatokkal kapcsolatban is tájékoztatókat fognak tartani a magyar vállalkozások számára.

Az eljárás különlegességét elsősorban a nukleáris biztonságra vonatkozó követelmények érvényesítése jelenti, ezzel függ össze az is, hogy a beszállítóknak szerződéses kötelességük a minőségirányítási rendszer bevezetése is.

A fontosabb értékelési kritériumok:

  • ár
  • fizetési feltételek (pl. előleget kér-e?)
  • vállalt szállítási határidő
  • műszaki ajánlat minősége
  • jogosultságok, tevékenységi engedélyek megléte
  • szaktudás, szakembergárda megléte
  • referenciák, korábbi munkák funkcionális minősége, reputáció
  • pénzügyi háttér

2017. július 1-től a projekttársaság Igazgatóságának elnökévé dr. Mészáros Györgyöt, vezérigazgatójának Lenkei Istvánt nevezték ki.

2017. augusztus 2-án felkérték egy beszélgetésre a Tele-Paks stúdiójában dr.Becskeházi Attila államtitkárt, aki az úgy nevezett kerítésen kívüli feladatokért felel a Paks II. beruházás kapcsán. Elmondta, hogy a feladat, amelyért államtitkárként felel, három témakört ölel fel:

-          A lokalizációs területként nevesített feladatkör lényege, hogy minél több magyar alvállalkozót vonjanak be a munkába és segítsék a felkészüléseket a feladatra. A cél a negyven százalékos magyar beszállítói arány, ami rendkívül nagy jelentőséggel bír, mert ez egy 12,5 milliárd eurós beruházás. A magyar beszállítók az utóbbi évtizedekben ilyen nagyléptékű munkában nem vettek részt, ezért komoly kihívás a felkészítsük. Ez a munka már idén ősszel megkezdődik a kamarák, vállalkozói érdekképviseleti szervek egyéb szövetségek, egyetemek bevonásával.

       Olyan képzési program kialakítása a cél, amely minden vállalkozó és munkavállaló részére elérhető lesz, aki szeretne ehhez a projekthez kapcsolódni. Az államtitkárság egy csoportja a Paksi Ipari Parkban dolgozik dr. Sztruhár Sándor vezetése alatt, Őt közvetlenül lehet keresni ebben az ügyben – mondta az államtitkár. Tudni kell, hogy az orosz fővállalkozó kötelezettsége, hogy 55 százalékban nyílt európai közbeszerzésen válasszon kivitelezőt. Azonban a közbeszerzéseken való részvételre gondosan fel kell készülni.

-        A második nagy terület a térségfejlesztés, infrastruktúra kiépítése, lakhatás, ellátás megszervezése. A legsürgetőbb a közlekedés infrastruktúra fejlesztése, ennek a beruházás kezdetéig meg kell valósulni, ezért a tervezés már el is kezdődött. A következő két évben meg kell épülni a Paksot Németkérrel, Nagydoroggal összekötő utaknak, a Paks-Madocsa-Bölcske-Dunaföldvár útnak. Ebbe a feladatkörbe tartozik a Paks-Kalocsa híd és a Duna keleti oldalán azok az utak, amelyek közvetlenül a folyó mentén fekvő településeket kötik össze.

Kulcskérdés a lakhatás, mert ha az ideérkező több ezer munkavállalót nem sikerül elhelyezni, az késleltetheti a projektet. Tehát új lakásokat kell építeni, ezek egy részét Pakson, mert a beruházás helyszínének minél egyszerűbb megközelítése a cél. Élelmezni kell, egészségügyi, kulturális szolgáltatást kell nyújtani az érkezőknek, meg kell oldani a nyelvi problémákat. 3500 orosz munkásra számítanak, de más országok vállalkozói is érkezhetnek.

-        A harmadik témakör az oktatás és innováció.

Több száz mérnökre, nukleáris-, villamos- és gépészmérnökre lesz szükség az üzemeltetés során, ezeknek a szakembereknek hamarosan az iskolapadba kell ülni, illetve lassan végezniük is kell, mert a felsőfokú végzettség mellett gyakorlatra is szert kell tenniük – húzta aláz az államtitkár az oktatás, képzés témakörére térve. Az orosz partner már most igényelne évente 25-30 olyan mérnököt, akiket saját létesítményeiben gyakornokként foglalkoztatna, hogy részt vehessenek a beruházásnak az előkészítésében.
A felsőfokú képzést, amelyet elsősorban a Budapesti Műszaki Egyetemre alapozzák, valamilyen formában szeretnék újra elhozni Paksra is, hiszen itt kiváló infrastruktúra áll rendelkezésre, a középfokú oktatás terén pedig egyértelműen az itteni nagyon jó hagyományokra építenének.

dr. Becskeházi Attila atovábbiakban elmondta, hogy várhatóan ez az évszázad beruházása lesz. Nagyon fontos az, hogy az itt élők minél könnyebben tudják majd átvészelni, kezelni a beruházással járó helyzetet. Ez egy nagyon jelentős projekt, nagyon komoly feladatok várnak a végrehajtóira, és a feladat nagy lehetőséget jelent a vállalkozók számára.

Arról is információt adott, hogy az elmúlt tíz évben nagyon sok, jó előkészítő anyag született arról, hogy milyen feladatokat kell végrehajtani a kerítésen kívül, ezek hogyan kapcsolódnak a központi beruházáshoz. A tanulmányokat állandóan frissítik, pontosítják, összegzik, ez alapján készítik el az ütemtervet és a finanszírozási tervet.

2017. szeptember 4.-én a Csengey Dénes Kulturális Központban a Paks II. beruházáshoz kapcsolódó munkákról a vállalkozók számára rendezett fórumot Paks Város Önkormányzata, ahol Szabó Péter alpolgármester vendégeként dr. Becskeházi Attila és dr. Sztruhár Sándor tartott beszámolót.

dr. Sztruhár Sándor a Paksi Ipari Park Kft. ügyvezetője, a kerítésen kívüli feladatokért felelős államtitkárság paksi munkacsoportjának vezetője a felkészülés és az összefogás fontosságát hangsúlyozta. Olyan nagyságrendű megrendelésekre lehet számítani, amelyeknél önállóan nincs esélyük a kisvállalkozásoknak. Reálisan kell meghatározni a célokat, mert ennek hiányában veszélybe sodorhatják egymást is. Ha csúszik egy alvállalkozó, csúszik az egész beruházás. Mindemellett a versenyképesség növelésére, a tartalékok mozgósítására is szükség lesz, hiszen komoly konkurenciára lehet számítani a hazai és külföldi vállalkozások részéről.

Beszélt arról is, hogy komoly, többezres lakosságszám emelkedésre, a gazdaság fellendülésére lehet számítani. A kiépített kapacitásokat – legyen az lakhatási, ipari – szeretnék hosszú távon hasznosítani. A város a kormánnyal közösen szeretne egy olyan gazdaságfejlesztési programot kidolgozni, ami az új kapacitások lefedésére szolgál az építkezés után.

dr. Becskeházi Attila államtitkár elmondta, korábban a Lévai és Teller Projektekben huszonegy változat készült arra, hogy miként lehet bevonni megfelelő mértékben a hazai vállalkozásokat. A 40 százalékos hazai részvételt nem lesz könnyű biztosítani. Példaként hozta fel, hogy a Dél-Dunántúl összes villanyszerelője kevés lesz a beruházás idején. Ebből is látszik, hogy ez nemzetgazdasági ügy. Rövidesen pontos információt kapnak az orosz féltől, hogy milyen szakmacsoportokban hány szakemberre lesz szükség, a vállalkozóknak, és a leendő munkavállalóknak milyen minősítéssel kell rendelkezni.

Az orosz fővállalkozó azt is pontosan meghatározza, hogy mikor, milyen alapterületű, komfortfokozatú lakásokra lesz szüksége. Az első kétszáz lakásnak 2018 végére, 2019 elejére kell elkészülni.

Az államtitkár kiemelte, nemzetközi integrátorokkal fog szerződni az orosz partner, de a magyarországi cégeknek is tömörülniük kell, ha megrendeléshez szeretnének jutni. Több tízezer lépésben fogják megvalósítani ezt a beruházást, aminek több ezer mérföldköve van, tehát együttműködésre, kooperációra van szükség a siker érdekében.

2017. november 20-án a Corinthia Hotelben Budapesten, a Roszatom rendezvényén, a beszállítás lehetőségeiről volt szó az Atomex Europe konferencián, ahol több előadó is szót kapott.

Süli János, a paksi atomerőmű új blokkjainak tervezéséért, megépítéséért és üzembe helyezéséért felelős tárca nélküli miniszter elmondta, hogy az építkezés előkészítő munkái 2018-ban, a reaktorblokkok kivitelezési munkálatai pedig 2020-ban indulhatnak.

dr. Becskeházi Attila államtitkár ismertette, hogy a legmodernebb technológiák alkalmazásával gyakorlatilag egy 47 település alkotta smart cityt, magyarul okos települést hoznak létre Paks és a környező települések részvételével a paksi atomerőmű új blokkjainak építése idejére, a régióba érkező munkaerő lakhatási, szociális és egyéb igényeinek kielégítésére. A magyar munkavállalók felkészítését a hazai vállalkozók felkészítése részeként fogjuk megvalósítani, ez összesen mintegy 2000-2500 magyar munkavállalót fog érinteni.

A beruházás 2018 és 2027 közötti megvalósítása idejére, illetve annak csúcsidőszakában körülbelül 7000 munkavállaló érkezik a térségbe, a hosszabb-rövidebb ideig hozzájuk csatlakozó családtagokkal együtt pedig már közel 10 000 ezer fő ellátásáról kell gondoskodni. Így a beruházás másfél, kétszeresére növeli Paks és a környező települések lakosságát. A munkások és családtagjaik elhelyezése érdekében körülbelül 1500 végleges, továbbá 3300-3500 ideiglenes lakást kell biztosítani; a lehetséges helyszíneket, valamint a lakások belső kialakítását egyeztetik az orosz partnerrel.
Feltárták a Paks környéki 47 település beruházással kapcsolatos szükségleteit, majd ezeket összességében közel 500 projektbe rendezték, melyek nagyrészt az életminőséget meghatározó fejlesztéseket tartalmaznak. Ezeket a következő 5 évben kell majd megvalósítani. Tulajdonképpen egy 47 település alkotta smart city épül fel a legmodernebb technológiák, így megújuló energiaforrások felhasználásával.

Aszódi Attila a Paksi Atomerőmű kapacitásának fenntartásáért felelős államtitkár ismertette, hogy Paks II. beruházás megvalósításához összesen több mint 6000 különféle engedély megszerzésére van szükség, ebből jelenleg összesen 309, köztük négy alapvető fontosságú engedély van meg: környezetvédelmi, telephelyi, vízügyi, valamint elvi kapcsolódási engedély. A legkomplexebb, legnagyobb feladatot a létesítési engedély megszerzése fogja jelenteni.

Maga az engedélyeztetés, az engedélyek megszerzése háromféle úton valósulhat meg - mondta Horváth Miklós, a Paks II. Zrt. vezérigazgató-helyettese. Ezek között szerepel, hogy a fővállalkozó maga végzi az engedélyeztetést, a beszállító végzi az engedélyeztetést, vagy vegyes megoldás is lehetséges: a fővállalkozó elkészíti a dokumentációt, a magyar beszállító vállalkozó pedig ezt az előre kijelölt utat követi. A beruházás támogatása, megvalósítása érdekében egy 77 egységből álló gyárváros is fel fog épülni az új blokkok mellett.

Kirill Komarov, a Roszatom nemzetközi üzletfejlesztésért felelős első vezérigazgató-helyettese elmondta, hogy bizonyos munkákban, például az építő-szerelő bázis létesítése során a magyar beszállítói arány jelentősen meghaladhatja a 40 százalékot a Paks II. beruházásban. 2018 végéig 15 jelentős beszerzés kiírása várható, mintegy 2 milliárd euró értékben. Ezek a pályázati kiírások első sorban berendezések szállítására és építési munkálatokra vonatkoznak majd.

A konszern vezetője tájékoztatott arról is, hogy a jelenlegi legfontosabb feladat a műszaki tervdokumentációk és a létesítési engedély összeállítása. Ezzel párhuzamosan elkezdődnek az előkészítő munkálatok a jövő év elején: ezek még nem érintik a nukleáris területet, hanem a kiszolgáló épületek megépítéséről van szó. A két új, egyenként 1200 megawatt kapacitású atomerőműi blokk kivitelezése 2020-ban kezdődhet.

A tervezés most a legfontosabb a projektben. Elő kell készíteni azokat a dokumentációkat, amelyek fontosak ahhoz, hogy Paks II. megkapja a létesítési engedélyt, ezt a munkát a terveink szerint jövő tavasszal be fogják fejezni. Ezzel párhuzamosan megindítják az építkezéshez szükséges egyéb létesítmények tervezési munkáit.

Megtudtuk, hogy a Paks II. projekt fővállalkozója, az orosz ASZE Mérnöki Vállalat Rt. 2017. július elején írta ki a közbeszerzési eljárást a Paks II Atomerőmű két új blokkjához a turbina-generátor gépcsoport szállítására. Az orosz fővállalkozó 2017 év végén választja ki a turbinaszigetekre kiírt pályázat nyertesét a GE Hungary Kft. és az Alstom Power System konzorciuma, valamint az orosz Szilovije Masini közül. A szentpétervári vállalat 970 millió eurós ajánlatot tett, míg a magyar konzorcium ennél alacsonyabb, 820 millió eurós végösszeggel pályázott az atomerőmű turbina- generátor gépcsoportjának és a kapcsolódó berendezéseinek beszállítására.

Amennyiben az olcsóbb ajánlat lesz a befutó, az sokat számít majd a magyar beszállítói hányadban. A magyar kormány célja az, hogy a kb.12 milliárd eurós erőműi beruházás összértékének legalább 40 százaléka hazai pályázóktól érkezzen. A turbinasziget a teljes építési költség negyedét-ötödét adja, magyar beszállítónak pedig az a vállalat számít, amely Magyarországon adózik. *

Komarov beszámolt arról is, hogy 2017 év végén kihirdetik a Paks II. atomerőmű turbinaszigetének berendezéseire júliusban kiírt tender eredményét. A csúszást illetően emlékeztetett arra, hogy az Európai Bizottság vizsgálata 16 hónapig tartott, ami óhatatlanul a Paks II. projekt építési menetrendjének átgondolásához vezetett. Hozzátette, a magyar partnerekkel közösen minden erejükkel azon vannak, hogy kompenzálják ezt az elmaradást, a jövő év elejére tervezik, hogy megkezdik a felvonulási melléklétesítmények építését.

A beruházás teljes munkavállalói állományának mindössze 15 százaléka lesz orosz, a fennmaradó 85 százalékot nemzetközi és magyarországi szakembergárda teheti ki – erről már Denis Tarlo, az ASE-csoport magyarországi projekteket felügyelő alelnöke beszélt. Szavai szerint a társaság várhatóan 2018 márciusában vagy áprilisában hívja meg a lehetséges magyar beszállítókat Oroszországba, ahol egy már előrehaladott atomerőmű beruházásról szerezhetnek majd tapasztalatokat, illetve egyebek mellett a Paks II. kapcsán szükséges műszaki, kereskedelmi ajánlatokról is szó lesz a terv szerint - fűzte hozzá.

2017. december 1-én dr. Aszódi Attila a Tolna Megyei Mérnöki Kamara fórumán, Szekszárdon elmondta, hogy a háttér-infrastruktúra, a felvonulási terület kiépítésével kezdődik 2018 elején Paks II. projekt megvalósítása.

Elsőként közel nyolc hektáron, majd egy 64 hektáros területen folytatódik a létesítés: üzemcsarnokok, tároló terek, betonkeverő üzemek, acélmegmunkáló üzemek, festőüzem épül, de irodaépületeket, éttermet is építenek. A két új reaktorblokk és az azt kiszolgáló infrastruktúra létesítése ezután a meglévő reaktoroktól északra, egy 156 hektáros részen történik majd, ennek kezdete 2019 nyarára várható.

A teljes projekt megvalósításához szükséges hatezer engedély közül háromszázat kapott meg a projekttársaság. A két legfontosabb, a környezetvédelmi és a telephelyengedély azonban már rendelkezésre áll. A következő nagy feladatuk a létesítési engedély kérelemnek az összeállítása, és aztán a létesítési engedély megszerzése lesz. Kiemelte: a dokumentumok a két új blokk teljes életciklusára vonatkoznak.

02

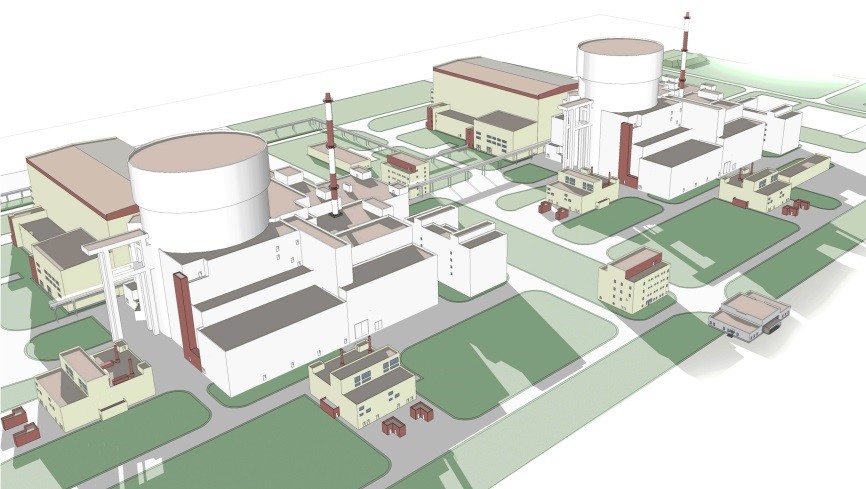

A Paks II. erőmű látványterve. Háttérben Paks I.

Süli János tárca nélküli miniszter a projekt szükségességét indokolva azt mondta: óriási kockázatot jelent a magyar gazdaságnak az, hogy a villamosenergia-import évek óta meghaladja a 30 százalékot. A lignitet feldolgozó, 1000 megawattos mátrai erőmű 10-15 év múlva kiesik a termelésből; 2030-ban 5000 megawattnyi kapacitás hiányzik majd a hazai villamosenergia-rendszerből.

2018 áprilisában megkapjuk az orosz féltől a tervcsomagot. Ezt a Paks II. szakemberei átnézik, ellenőrzik, és átadják a hatóság részére. A hatóságnak 15 hónapja van arra, hogy ezt átnézze, felülvizsgálja, és ez alapján, ha jónak minősíti, akkor kiadja a létesítési engedélyt.

dr. Becskeházi Attila államtitkár arról számolt be, hogy Paks térségében 500 lakhatási, infrastrukturális, oktatási, vendéglátási projekt van előkészítve a bővítés megvalósításához. A beruházáson körülbelül hétezer ember dolgozik majd, közülük 1500-3000-en oroszok, a kész erőművet pedig 1100-an fogják üzemeltetni. A felvonulási épületeket az orosz partner magyar alvállalkozókkal, magyar vállalatokkal szeretné megépíteni. Úgy gondoljuk, az építészetben, gépészetben, de szinte az összes területen lehetősége lesz magyar vállalatoknak részt venni, különböző arányokban.

A bővítési projekthez másfél évvel ezelőtt készült számítás szerint a hazai beszállítók a 17 százalékos arányt tudták volna elérni, ami fejlesztésekkel 37 százalékra növelhető. Mindehhez mintegy 80 milliárd forintnyi technológiai fejlesztési programra van szükség - jegyezte meg.

A magyar vállalkozások a legnagyobb beszállítói arányt, 85 százalékot az 500 milliárd forintos hányadot képviselő építőipari beruházásokban érhetik el. Az 1700 milliárd forintos gépészeti beruházások terén várhatóan 22 százalék körüli lehet az elérhető magyar arány.

Az államtitkár szerint a magyar vállalkozások csak nagyon erős integráció révén tudnak részt venni a projektben!

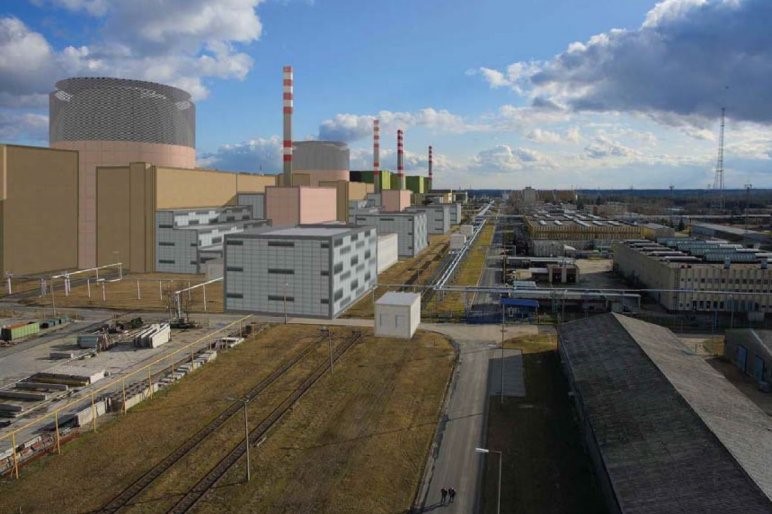

03

A létesítendő Paks II. erőmű látképe

2017. december 1-én Horváth Miklós Ferenc a Budapesti Műszaki és Gazdaságtudományi Egyetemen a Magyar Energetika és a VGF szaklapok kiadói által szervezett Paks II. konferencián részletesen ismertette az új nukleáris technológiát és a biztonsági elemeket. Beszélt többek között a beruházás közeljövőjéről: a szerződés szerint a megrendelő, vagyis a magyar fél feladata a felvonulási terület kialakítása és ellátása közművekkel.

Hallottuk, hogy a paksi atomerőmű-kapacitás fenntartó beruházásának megrendelője már dolgozik a két új nukleáris blokk felvonulási területén, 2018 elején pedig komolyabb terepmunkák és a kiszolgáló épületek felépítése is elkezdődik. Elmondta, hogy átadásra kész a Paks II projekt felvonulási munkaterületén a vízhálózat csatlakozási pontja.

A már meglévő négy, egyenként 500 megawattos (MW) blokk mellé épülő 5. és a 6. reaktor áramtermelése szükségessé teszi egy új villamos alállomás kiépítését is, amelyet össze kell kötni a régi meglévő alállomással. Jelenleg öt ponton csatlakozik az országos villamos hálózathoz a paksi atomerőmű telephelye, ezek mellé meg kell építeni Albertirsáig egy új magasfeszültségű vezeték hálózatot.

Fontos feladat lesz a hűtési rendszer bővítése is. Jelenleg a Dunából a hidegvíz-csatornán 100 m3/sec a kivehető vízmennyiség. A hidegvíz-csatornát ki kell szélesíteni és mélyíteni, hogy az alkalmas legyen további 110 m3/sec, tehát összesen 210 m3/sec hűtővíz elvezetésére az átemelő szivattyúkig. A felmelegedett hűtővíz visszavezetése a melegvíz-csatornába komoly műtárgyépítési lecke lesz a vállalkozóknak, mert ezt a 110 m3/sec felmelegedett hűtővizet a meglévő hidegvíz-csatorna felett zárt csatornahídon, vagy a meder alatti bújtatón kell visszavezetni a meglévő melegvíz-csatornába.

A beszállítási lehetőségekről elmondta, hogy az orosz félnek, mint fővállalkozónak feladata a létesítmény kulcsrakész (turn-key) megvalósítása.

A szerződés szerint:

- fix a műszaki tartalom, minőség és eredményteljesítés,
- előre rögzített a határidő (2026. március 15.),
- előre rögzített a felelősségi és biztonsági rendszer,
- előre rögzített az ár.

Ennek megfelelően az orosz fél fogja az összes projektfeladatot megversenyeztetni!

A honlap ahol ez meg fog jelenni orosz és angol nyelven:

http://zakupki.rosatom.ru/en/

Tehát ezt a honlapot kell a jövendőben vállalkozóknak állandóan figyelni, akik Paks II. munkájában részt kívánnak venni!!

A magyar fél, mint megrendelő is több száz tendert fog megjelentetni.
Ezeket a magyar Közbeszerzési Értesítőben lehet majd megtalálni:

www.kozbeszerzes.hu/ertesito/

A beszállítói minősítések témakörében elmondta, hogy az egyes rendszerelemek eltérő nukleáris biztonsági osztályba vannak sorolva, ettől függően eltérő követelmények lesznek meghatározva a beszállítókkal kapcsolatban.

Horváth Miklós Ferenc szerint a beruházás következő nagy lépése a két, egyenként 1200 MW kapacitású blokk létesítési engedélyének megszerzése, mert a tényleges munkát csak e dokumentum birtokában lehet elkezdeni.

Szerző kiegészítése-magyarázata- a beszállítói minősítésekhez.

Az Országos Atomenergia Hivatal 3.1. sz. útmutatója az Atomerőművi rendszerek és rendszerelemek biztonsági osztályba sorolásának alapelveit (az ABOS 1-2-3-4T) tartalmazza.

Az ABOS, az Atomerőműi Rendszerek és Rendszerelemek Biztonsági Osztályba Sorolása - a Paksi Atomerőműben - négy kategória (3 biztonsági és egy nem biztonsági osztály) követelményeit határozza meg.
Az ABOS 4T besorolás az atomerőművi biztonság szempontjából nem kritikus osztályba sorolást jelent. A vállalkozónak tehát rendelkeznie kell valamelyik ABOS osztályra szóló tanúsítvánnyal és csak ennek birtokában pályázhat a kijelölt feladatra. Az adott feladatra kiírt ABOS tanúsítvány hiányában a vállalkozót a pályázatból kizárják.
Az orosz fél fentieken kívül a pályázóktól megköveteli az ISO 9001 minőségirányítási rendszer (szabvány) használatát.

Várhatóan a magyar megrendelő az ABOS 4 T. besorolású létesítményekre fog tendereket megjelentetni, ahol nem kritikus osztályba sorolású a minősítés. De ez csak a cikkíró véleménye, amelynek helytállósága a megjelent felhívásokból fog majd kiderülni. A magyar Megrendelő a pályázóktól várhatóan szintén megköveteli az ISO 9001 minőségirányítási rendszer meglétét és használatát.

Szerző véleménye a várható munkalehetőségekről

Az épületgépészeti és villamos szakmában érdekeltek jelentős számú munkalehetőségből válogathatnak. Megpróbálom a korábban kapott információkból felsorolni, hogy milyen feladatok megvalósítására kell felkészülni.

Egyértelmű, hogy az épülő erőmű területén főleg a nukleáris területeken CSAK ABOS minősítéssel rendelkező vállalkozó társaságok indulhatnak. Biztosan lesznek a megvalósítandó építményeknek komoly fűtési, szellőzési, vízellátási, világítási feladatok. Az energia-termeléssel kapcsolatos gépészeti, villamos energiaellátási, irányítástechnikai munkákat várhatóan nagyobb cégek fogják megpályázni.

Az 5-ős és 6-os blokk környékén ivóvízhálózat, ipari-vízhálózat, tűzivíz-hálózat kiépítésére, és azok nyomásfokozó gépházainak létesítésére lesz szükség.

A terepen a különböző feszültségű elektromos kábelhálózatokat is le kell fektetni. Az új erőmű területén egy új villamos alállomást kell megépíteni, amelyet össze kell kötni a régi, meglévő alállomással, és meg kell építeni Albertirsáig egy új magasfeszültségű vezeték-rendszert.

Nagy feladat lesz a hűtési rendszer bővítése is.

A felvonulási területen 15 nagy létesítmény és 77 épület megvalósítására lesz lehetőség.     Várhatóan 2018 év első félévében megkezdik 2 db irodaépület, 1 db étterem, 3 db műhelycsarnok és 1 daruzható tér megvalósítását.

További feladatok, ami a magyar megrendelő feladata lesz: a felvonulási terület előkészítése, a villamos betáplálás biztosítása, közművek kiépítése, a terület függetlenítése Paks I-től stb.

De nem csak az atomerőműben, hanem annak vonzáskörzetében is sok munkalehetőség lesz. A munkások és családtagjaik elhelyezése érdekében körülbelül 1500 végleges, továbbá 3300-3500 ideiglenes lakást kell biztosítani.

A térségfejlesztés, infrastruktúra kiépítése, lakhatás, ellátás megszervezése sok munkalehetőséget kínál. A legsürgetőbb a közlekedési infrastruktúra fejlesztése, ennek a beruházás kezdetéig meg kell valósulnia. Meg kell épülni a Paksot Németkérrel, és Nagydoroggal összekötő utaknak, a Paks-Madocsa-Bölcske-Dunaföldvár útnak. Ebbe a feladatkörbe tartozik az új Paks-Kalocsa híd, és a Duna keleti oldalán azok az utak, amelyek közvetlenül a folyó mentén fekvő településeket kötik össze.

Egy 47 település alkotta smart city-t, magyarul okos települést hoznak létre Paks és a környező települések részvételével a paksi atomerőmű új blokkjainak építése idejére a régióba érkező munkaerő lakhatási, szociális és egyéb igényeinek kielégítése céljából.                                         A Paks környéki 47 település beruházással kapcsolatos szükségleteit kielégítendő, ezeket összességében közel 500 projektbe rendezték, melyeket a következő 5 évben kell majd megvalósítani!

A korábban kapott információk alapján már látható, hogy rengeteg elvégzendő feladat lesz. A szakemberek felhívták a figyelmet arra, hogy kisvállalkozásoknak egyedül indulni csak nagyon kevés pályázat esetén lesz lehetőségük. Ezért a szakmai cégeknek össze kell fogni egy-egy munkára, mert egyedül képtelenek lesznek a feladatokat elvégezni.

Ezért javasolnám, hogy a tagságuk által érdekelt (gépészek, épületgépészek, elektromosok, közműépítők, stb.)  szakmai szervezetek vizsgálják meg a magyar vállalkozásoknak a kivitelezési együttműködésben rejlő lehetőségeit, mely két területre terjedne ki:
- közvetlenül Paks II. projektben való együttes részvételre, ahol sok kötelező előírásnak kell megfelelni,
- vagy az egyéb feladatok (kiszolgáló létesítmények, stb.) megvalósításában való együttes részvételre.
Ehhez szükséges lenne létrehozni a fenti feladatok elvégzéséhez szükséges gazdasági és szervezeti hátteret.

Végül egy információ, amire minden ajánlattevőnek fel kell készülnie, mert 2018. április 15-től kötelező lesz az elektronikus közbeszerzési rendszer használata!

Az Országgyűlés elfogadta a Magyar Kereskedelmi és Iparkamara kérésére benyújtott törvénymódosító javaslatot, amelynek értelmében 2017. december 31. helyett 2018. április 15-én vezetik be az elektronikus közbeszerzési rendszer kötelező használatát. Az Európai Uniós irányelveknek megfelelően minden tagállamnak biztosítania kell az elektronikus úton történő kommunikációt valamennyi közbeszerzési eljárásban 2018. október 18-ig. Magyarország központi, egységes, állami elektronikus közbeszerzési rendszer (EKR) bevezetésével tesz eleget az elvárásoknak.

Április közepétől a közbeszerzési eljárásban résztvevőknek az eljárás valamennyi szakaszában elektronikus úton kell folytatniuk a kommunikációt, legyen szó az ajánlat benyújtásáról, hiánypótlásról vagy az eredmények közléséről.

Az EKR rendszere egyébként már elkészült, tesztelése folyamatban van. A jelenlegi átállási időszak alatt az elektronikus rendszer önkéntes alapon már használható, azonban az eljárást párhuzamosan papír alapon is el kell indítani. 2018. január 1-től viszont lehetőség nyílik arra, hogy az EKR-rendszert élesben, a papír alapú kommunikáció teljes elhagyása mellett alkalmazzák.

A Magyar Kereskedelmi és Iparkamara a benyújtott és az országgyűlés által elfogadott törvénymódosító javaslatot azzal indokolta, hogy hazánkban a közbeszerzési eljárások során folytatott kommunikáció jelenleg papír alapú, ezért időigényes lesz a teljes átállás. A kamara véleménye szerint a meghosszabbított határidő megkönnyíti az elektronikus kommunikációra való áttérést.

2017. december 15.
Hódi János, épületgépész mérnök, minőségbiztosítási szakmérnök

* Szerkesztői kiegészítés.

A cikk megírása óta eltelt időben kihirdetésre került 2017. december végén, hogy az amerikai hátterű GE Hungary Kft. és a francia Alstom alkotta konzorcium szállíthatja nettó 793,8 millió euróért a Paks II. Atomerőmű új blokkjainak turbina-generátor gépcsoportját.

2018. február 27-én pedig Paks II. Zrt. hivatalosan átadta a munkaterületet a Fővállalkozó, a Roszatom konszernhez tartozó ASE Engineering Company számára az első felvonulási létesítmények építéséhez. Ezzel megkezdődhet a mintegy 80 egységből álló kiszolgáló épületegyüttes első létesítményeinek építése.

Valerij Limarenko, a fővállalkozó ASE EC elnöke ismertette, hogy a kormányközi megállapodás szerint a felek minden tőlük telhetőt megtesznek, hogy elérjék a 40 százalékos minimális magyarországi beszállítói szintet, ezért a munkák korai szakaszában is elsősorban magyar vállalkozások részvételére számítanak. Jelenleg zajlik az első épületeket kivitelező cégek kiválasztása.

Felhasznált források:

  1. Hózer Zoltán, Pázmándi Tamás: Új blokkok a paksi atomerőműben, Nukleon 2014. március, VII. évf. (2014) 152
  2. www.paks.hu
  3. Budapest, 2017. május 4., csütörtök (PAKS-PRESS)
  4. https://www.portfolio.hu 2017 06 08 Budapesti Iparkamara
  5. Paks, 2017. június 30., péntek (PAKS-PRESS) (14)
  6. Vida Tünde 2017. augusztus 2.
  7. Paks, 2017. szeptember 5., kedd (PAKS-PRESS) (11)
  8. Paks, 2017. november 20., hétfő (PAKS-PRESS) (5)
